Vaatimusanalyysin hallintatyökalu Vaativa

Yleistä

Vaativa-järjestelmä antaa mahdollisuuden visualisoida vaatimusten välisiä riippuvuuksia ja ristiriitoja. Projektin seurantaa auttavat tilastot projektin tilasta. Lopuksi järjestelmä tuottaa vaatimusdokumentin rungon siinä olevista vaatimuksista ja käyttötapauksista.

Sidosryhminä järjestelmässä toimivat järjestelmän käyttäjät, projektin omistajat, järjestelmän ylläpitäjät ja asiakkaat. Ylläpitäjät ovat vastuussa käyttäjien hallinnoinnista, sekä yleisestä tietokannan ylläpidosta. Käyttäjien päätehtävänä on vaatimuksien ja käyttötapausten tekeminen projekteihin sekä vaatimusdokumentin rungon tuottaminen. Asiakas voi toimia tavallisen käyttäjän oikeuksilla. Projektin omistaja hallitsee projektikohtaisia asioita.

Ohjelmalta vaaditaan myös laajennettavuutta valmistumisen jälkeen. Tämä toteutetaan liitännäisillä, joilla järjestelmän toiminnallisuutta voidaan laajentaa myöhemmässä vaiheessa kenen tahansa toimesta.

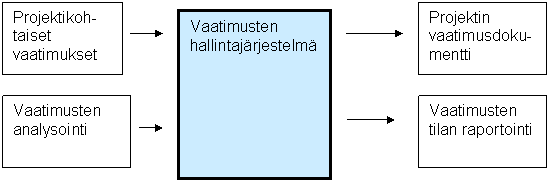

Prosessi

Aikataulu

Aloitus 26.1 - 31.1.2005

Aloitus ja aiheeseen perehtyminen & Projektin järjestäytyminen, tehtävänantoon perehtyminen, tekniikkaan tutustuminen, projektin kotisivun perustaminen

Projektisuunnitelma 1.2 - 15.2.2005

Tehdään projektisuunnitelma ja hyväksytetään se asiakkaalla ja ohjaajalla

- Projektisuunnitelman tarkastus ti 15.2

Vaatimusmäärittely 28.1 - 22.2.2005

Vaatimustenhallintajärjestelmän vaatimusten keruu ja analysointi toiminnallisuuden ja käsittelysääntöjen määrittely, asiakkaan toiveiden kerääminen mm. prototyyppien avulla, tekniikan valitseminen

- Vaatimusdokumentin tarkastus asiakkaan kanssa ti 22. 2

Suunnittelu 23.2 - 22.3.2005

Tietokannan, käsittelysääntöjen, käyttöliittymän, raporttien ja kyselyjen suunnittelu, testaussuunnitelma

- Suunnitteludokumentti valmis Su 20.3

- Suunnitteludokumentin muodollinen tarkastus (FTR) ti 22.3

- Testausdokumentin katselmus Pe 1.4

Toteutus ja testaus 23.3 - 22.4.2005

Ohjelmointi ja ohjelmien toimivuuden testaus, testaussuunnitelman tarkastus, osien integrointi yhteen, kokonais­testaus laitoksen tuotantoympäristössä

- Koodin tarkastus ti 12.4

- Kokonaistoimivuuden formaali arviointi ja testitulosten tarkastus ti 19.4

Viimeistely 23.4 - 3.5.2005

Projektin esittely demo-tilaisuudessa, dokumentoinnin ja ohjeiden val­mis­tuminen, hyväksymistestaus

- demo-tilaisuus salissa D122 ke 27.4

Projektin valmistuminen 3.5 - 6.5.2005

Projektin lopputarkastus ja tulosten luovuttaminen tilaajalle

- Dokumentoinnin katselmus ti 3.5

- Projektin loppuraportin tarkistus pe 6.5

Henkilöt

Projektin asiakas: Inkeri Verkamo, Tietojenkäsittelytieteen laitos

Projektin ohjaaja: Juha Gustafsson, Tietojenkäsittelytieteen laitos

Projektiryhmä: Sinikka Ranta (Projektipäälikkö), Marja Helminen (Dokumenttivastaava), Jussi Marttila (Koodivastaava), Jussi Muhonen (Webvastaava), Timo Virkkala (Koodivastaava), Matti Vuorinen (Testausvastaava) ja Jarmo Laitinen (Dokumenttivastaava)
