Aikataulu

ViikotVaihe Deadline
36 Projekti alkaa ma 4.9.
36-37 Projektisuunnitelma ma 18.9.
36-39 Vaatimusmäärittely ma 2.10.
39-44 Suunnittelu ma 6.11. (dokumentin tarkastus ma 30.10. - siirtyy viikolla)
40-44 Testaussuunnittelu ma 6.11.
44-49 Toteutus, yksikkötestaus ja käyttöohje to 7.12. (ohjelmiston ydin valmis 20.11.)
47-49 Järjestelmätestaus ma 11.12.
48-49 Ylläpitodokumentti ma 11.12.
49 Demo to 7.12. klo 10-14 (oma 12:40)
50 Yhteenvetodokumentti pe 15.12.
50 Projekti päättyy su 17.12.

Tilanne 20.11.2006

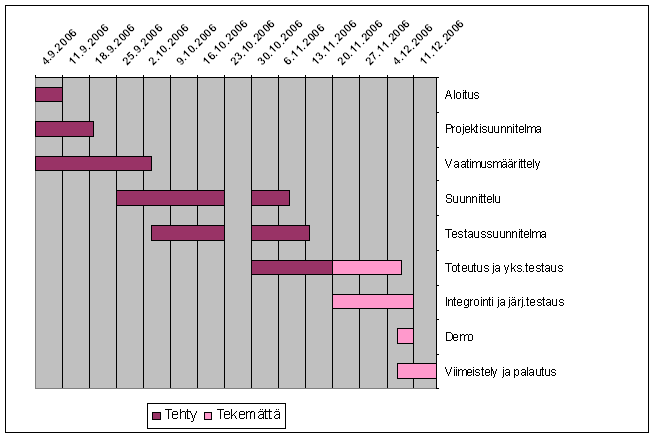

gantt-kaavio
